地盤改良工事

地盤改良工事

新築建物の耐久性に欠かせない地盤の安定。しかし、すべての地盤が宅地に適しているとは言えず、軟弱地盤や敷地内地耐力のバラつきにより不同沈下が生じることもあります。その対策として用いられるのが地盤改良工事。一般的な「鋼管杭工事」「柱状改良工事」「表層改良工事」はもとより、恩田組独自の国土交通省認定工法を擁し、あらゆる地盤に対応します。

鋼管杭工法

鋼管杭工法とは

地表から8メートル以上の深度に軟弱地盤層が認められる地盤に用いる工法です。鋼管の直径や本数を増やすことで、重量のある建物にも対応可能です。工事の概要は、基礎通りに予め設計された数量の鋼管 を支持層まで継ぎ足して圧入します。支持層が認められない場合は、杭の本数を増やして摩擦力によって支持力を得ます。支持地盤の傾斜や起伏にも対応可能で、乾式工法なので地下水脈の影響もほとんどありません。また養生期間も不要で、すぐに基礎工事にかかれます。残土もほとんど出ず、鋼管の体積に相当する土は杭周辺に締め付けられます。

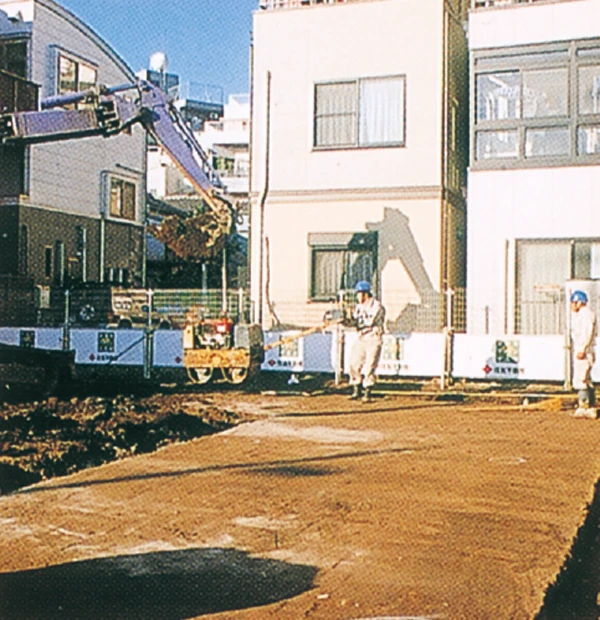

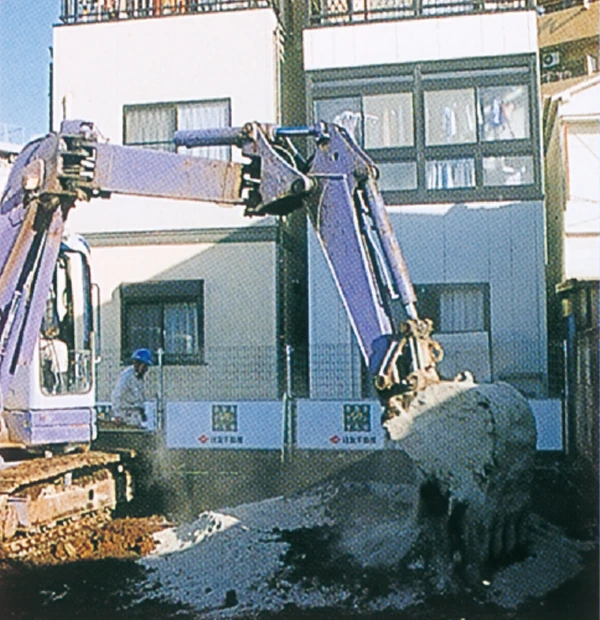

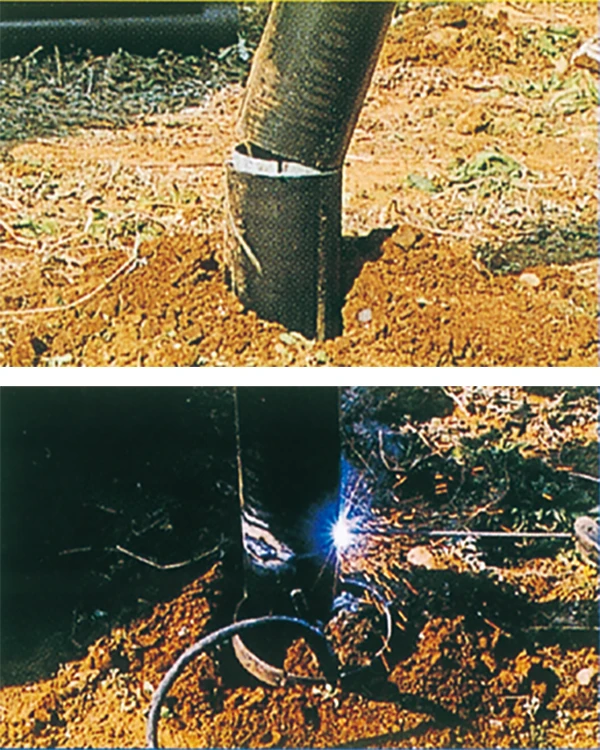

杭の建込み

施工機械にて杭を吊り込み、杭芯に合わせて杭の先端をセットする。

杭芯に設置

杭の先端を杭芯ヘのセットが完了したら、 杭体を振れ止め装置で固定する。

回転圧入

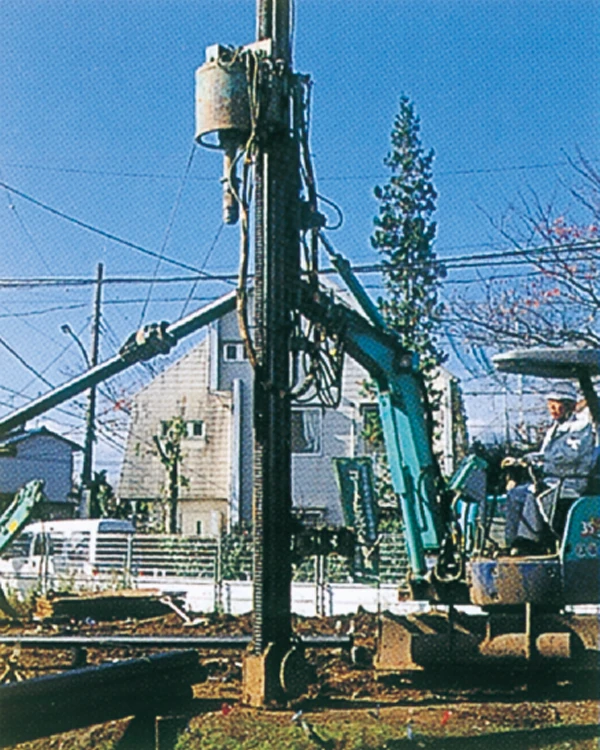

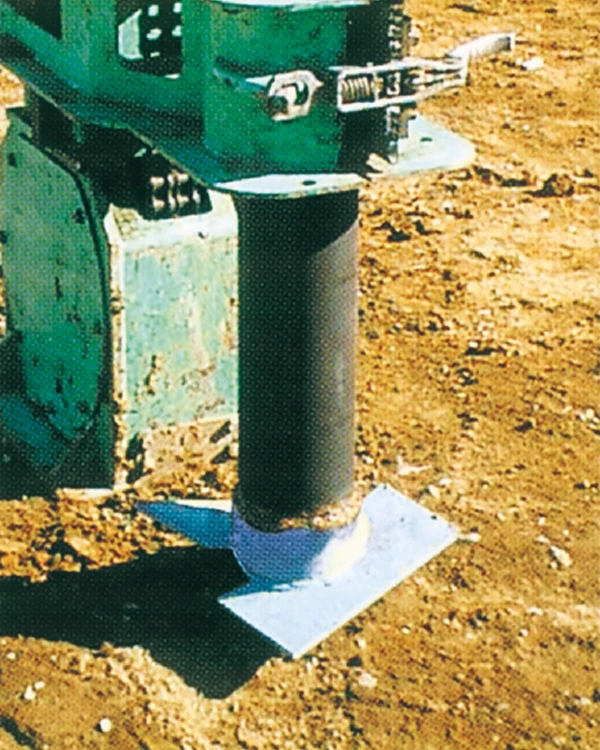

杭の鉛直性を確認後、正転を杭に与え拡翼の推進力で貫入。

杭の継手溶接

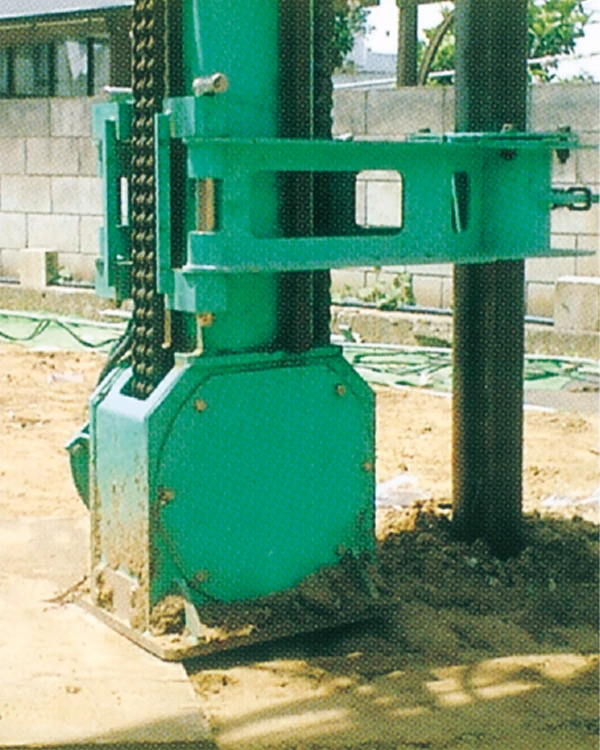

1本目の圧入後、2本目以降は溶接による継ぎ足しを施し順次回転圧入を行う。

設置完了

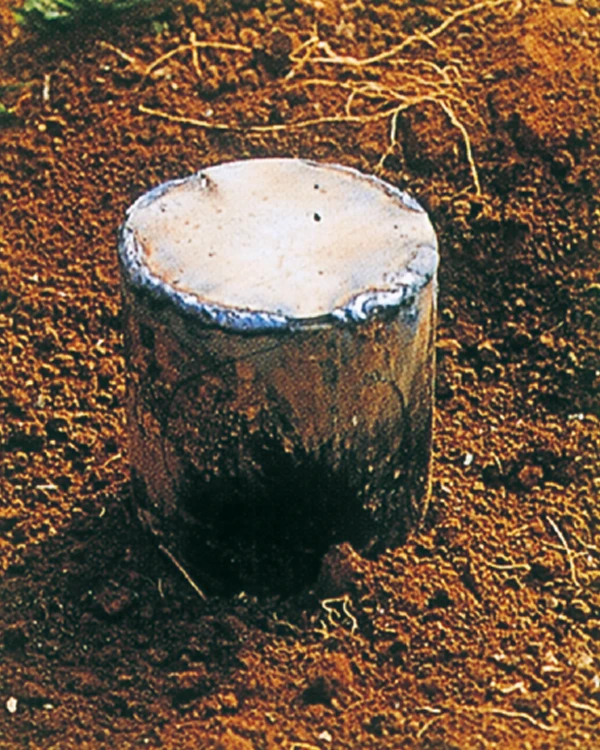

所定の深さまで圧入し支持層の確認後、 逆転させチャックを外して施工完了。

杭の建込み

施工機械にて杭を吊り込み、杭芯に合わせて杭の先端をセットする。

杭芯に設置

杭の先端を杭芯ヘのセットが完了したら、 杭体を振れ止め装置で固定する。

回転圧入

杭の鉛直性を確認後、正転を杭に与え拡翼の推進力で貫入。

杭の継手溶接

1本目の圧入後、2本目以降は溶接による継ぎ足しを施し順次回転圧入を行う。

設置完了

所定の深さまで圧入し支持層の確認後、 逆転させチャックを外して施工完了。

※画像・図は一般的な工法のイメージです。

柱状改良工法

柱状改良工法とは

軟弱地盤の深さが2メートルから8メートルの場合に用いるセメント系固定材による支持体工法です。

設置

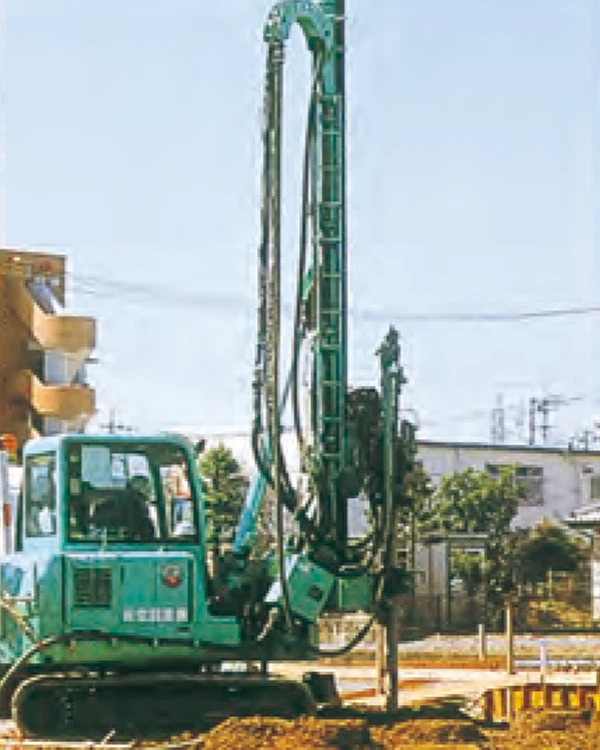

打設位置(杭位置)に施工機械のヘッド(撹拌翼)を垂直にセットする。

掘削・撹拌

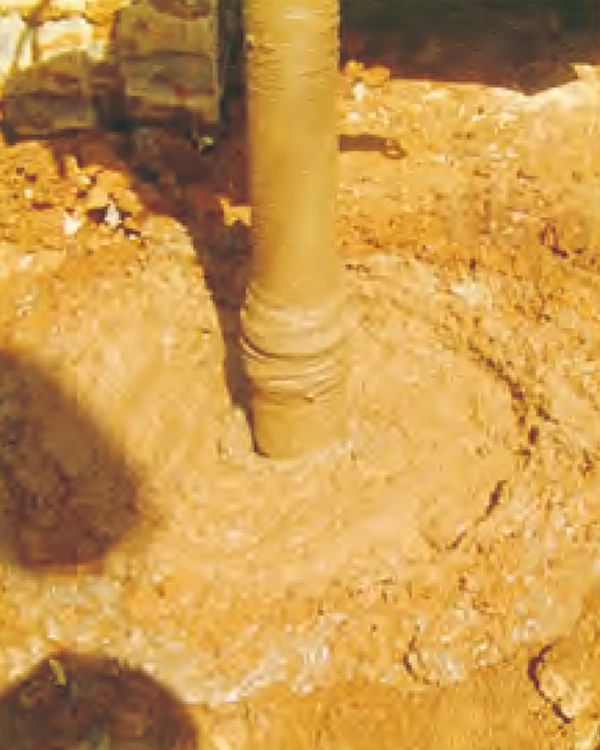

セメント系固化材を注入しながら、所定の深さまで掘削および撹拌を行う。

掘削完了

所定の深さまで到達したら、撹拌翼を逆回転で撹拌しながら引上げる。

引抜き・撹拌

再度、所定の深さまで撹拌し、撹拌翼を逆回転で撹拌しながら引上げる。

完成

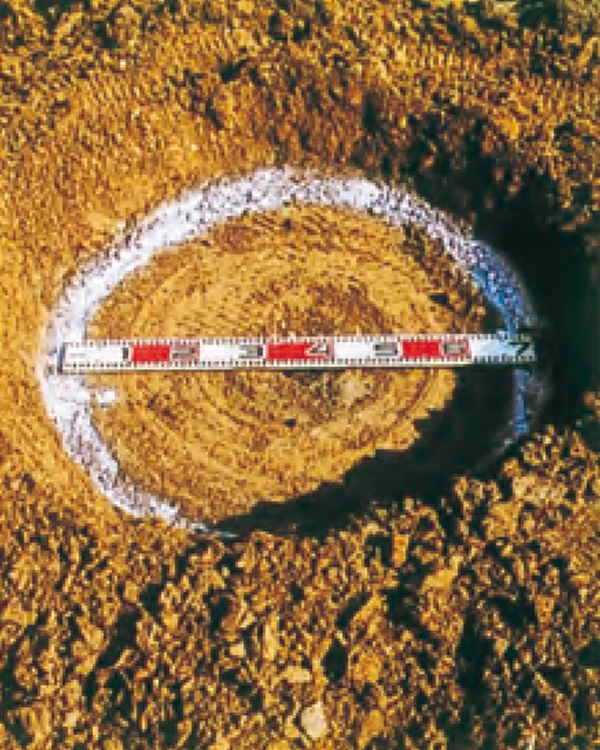

撹拌翼を引抜き、杭径の確認後、固化材が固まるのを待って杭頭処理を施す。

設置

打設位置(杭位置)に施工機械のヘッド(撹拌翼)を垂直にセットする。

掘削・撹拌

セメント系固化材を注入しながら、所定の深さまで掘削および撹拌を行う。

掘削完了

所定の深さまで到達したら、撹拌翼を逆回転で撹拌しながら引上げる。

引抜き・撹拌

再度、所定の深さまで撹拌し、撹拌翼を逆回転で撹拌しながら引上げる。

完成

撹拌翼を引抜き、杭径の確認後、固化材が固まるのを待って杭頭処理を施す。

※画像・図は一般的な工法のイメージです。

RES-P工法

RES-P工法とは

Reinforced(補強)Earth(地盤)with Steel Pipe(鋼管)の略で、パイプ(細径鋼管)を用いる性能証明工法です。
地中に貫入したパイプの支持力と地盤支持力との層状効果で、沈下低減を図ります。

杭芯セット

パイプ頭部に施工機械のロッドを差込み、パイプを地面に対して垂直にして固定する。

貫入

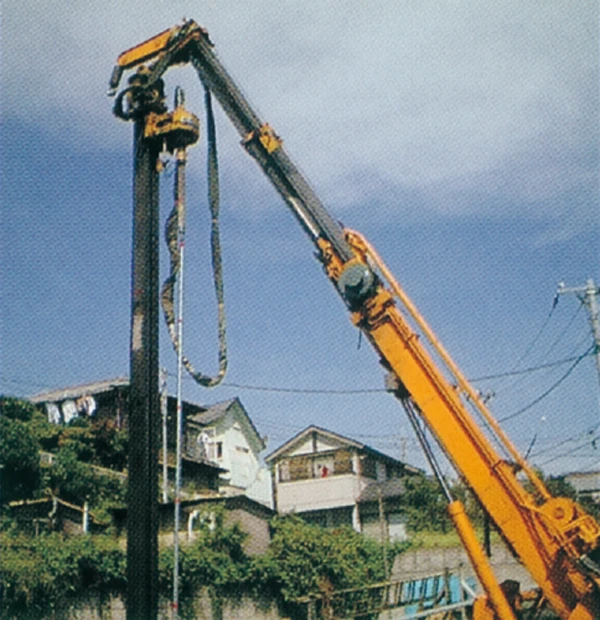

垂直性を保ちつつ、施工機械の圧入力および回転力により、パイプを地中に貫入する。

完成

パイプの地中への貫入終了後、パイプの貫入深さおよび貫入抵抗を記録する。

杭芯セット

パイプ頭部に施工機械のロッドを差込み、パイプを地面に対して垂直にして固定する。

貫入

垂直性を保ちつつ、施工機械の圧入力および回転力により、パイプを地中に貫入する。

完成

パイプの地中への貫入終了後、パイプの貫入深さおよび貫入抵抗を記録する。

※画像・図は一般的な工法のイメージです。

表層改良工法

表層改良工法とは

地質に応じて最適な強度を作る改良工法です。

混合・撹拌

ショベルのバケットに鋤取った土と固化材をムラなく混合撹拌。

締め固め

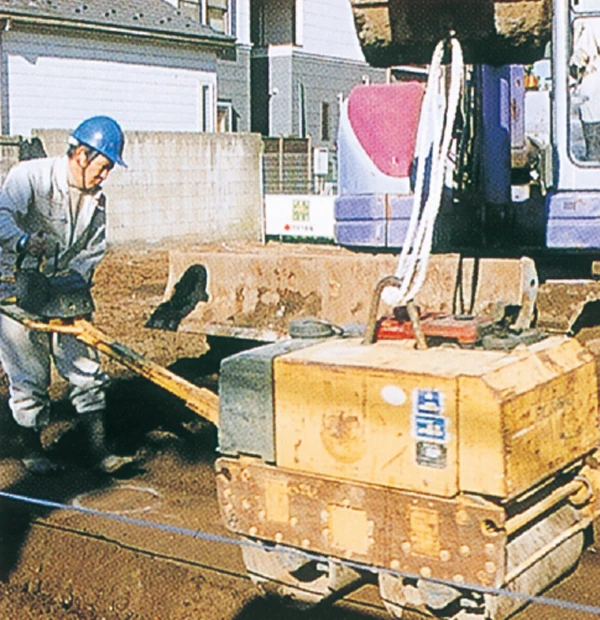

混合撹拌された改良土をショベル本体とランマーまたはローラーで転圧する。

完成

鋤取って仮置きした土を改良面上に埋め戻し、改良面を養生後、整地をする。

混合・撹拌

ショベルのバケットに鋤取った土と固化材をムラなく混合撹拌。

締め固め

混合撹拌された改良土をショベル本体とランマーまたはローラーで転圧する。

完成

鋤取って仮置きした土を改良面上に埋め戻し、改良面を養生後、整地をする。

※画像・図は一般的な工法のイメージです。

保証

万一に備えた保証も完備。恩田組の改良工事には生産物賠償責任保険付き保証を付けており、弊社が施工した地盤改良工事の施工に起因する建物の損害を、施工完了日より10年間、ひとつの事故に対し最高5000万円まで保証します。また、弊社が不測の事態に陥った場合にも、10年間の瑕疵担保責任が全うできる第三者による保証の対応も可能です。
